明珠監理淺談GRC施工工藝流程及施工方法
1.工藝流程
施工準備→進場構件檢驗→各類鐵件、支架制作→找準外墻土建基準線→按GRC構件規格定位放線→GRC構件就位安裝→堵縫、修補→養護→分項驗收。
2.施工方法
2.1構件進場檢驗標準
由于構件系圍外加工預制,所以,必須保證進場構件的質量。依據構件加
工企業標準,按外觀和尺寸偏差進行現場檢驗。且進場構件須有出場合格證書,嚴禁使用不合格的構件。
2.2構件安裝固定方法
1)線條類安裝
a。當截面規格小于800mm×800mm時,直接在紅磚墻或混凝土墻上打Ф8×100膨脹螺栓與構件預埋件焊接固定(預埋件與膨脹螺栓焊接點不得少于4個)。
b。當線條類截面規格大于800mm×800mm時,需在檐線內加角鋼支架固定于墻體,然后在墻體上打膨脹螺栓與構件預埋件焊接固定。(如構件為回填型除外)
c。特別注意:當墻體為輕質砌體時,需用Ф8鋼筋制作過墻桿與構件預埋件焊接固定。

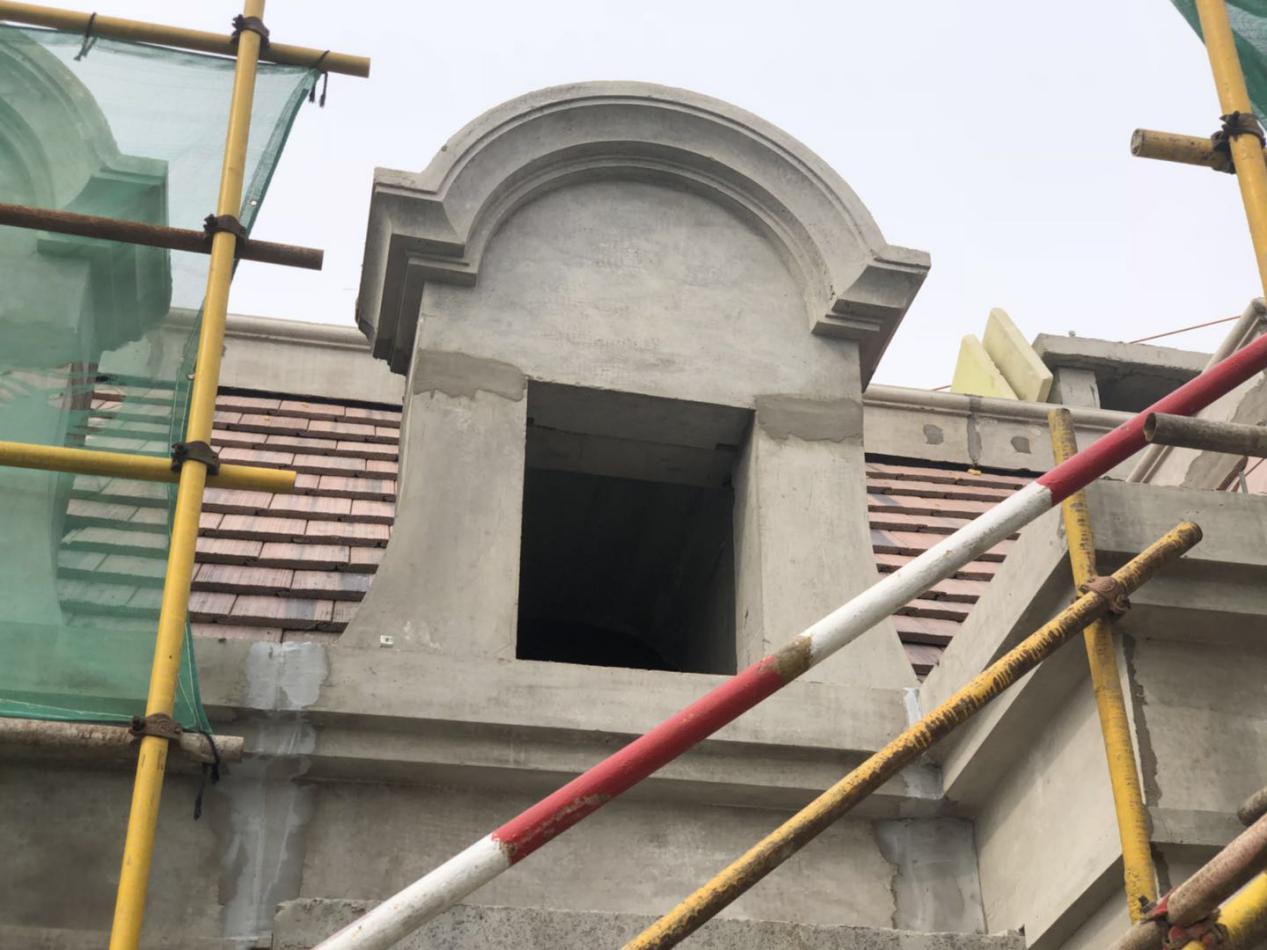

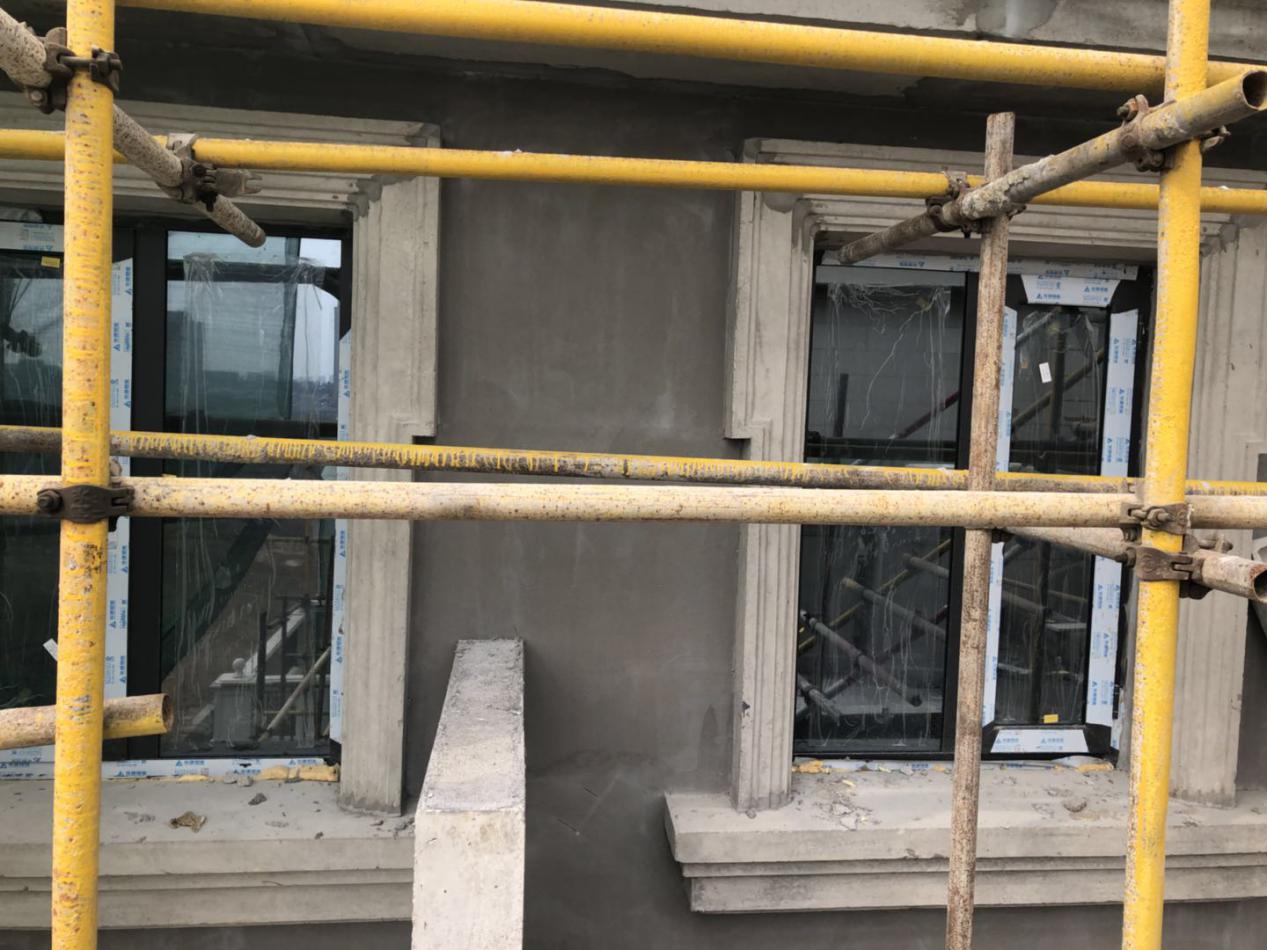

2)窗套類安裝。在墻體上打膨脹螺栓或墻桿與構件預埋件焊接,單體構件(床上套、側傍、窗下臺)2000mm長以內固定點不少于4個,2000mm長以外固定點不得少于6個。
3)花飾、漩渦類構件安裝。構件預埋件與膨脹栓或過墻桿焊接固定。
4)花瓶扶欄安裝。
5)裝飾板、金字板等安裝。
6)墻面半柱類構件安裝。
a.半柱頭。柱頭(科林斯型)內部須用3根ф6鋼筋拉桿與墻上膨脹栓或過墻桿固定。
b.半柱基構件安裝。
7)無混凝土內柱的整柱構件的安裝
安裝方法:柱頭內拉環、柱基及柱身預埋件與鋼架相焊接,柱基及柱身底部1.2 m范圍內需澆填細石混凝土,振搗密實。
8)有混凝土內柱的整柱構件的安裝
a.整柱頭(愛奧尼克型)
構件安裝:將構件預留的吊環用ф6鋼筋拉桿固定于混凝土內柱。
b.整柱身安裝:
需在柱基及柱身底部1.2 m范圍內將構件與內柱間空腔澆填細石混凝土,振搗密實。
尺有所長,工業廠房監理青島明珠更在行。青島明珠建設監理有限公司專注工程監理24載,擁有26道檢驗環節,699道管理工序,600多項工業廠房監理經典案例,工程監理找明珠,您踏實的幫手和顧問!青島明珠建設監理有限公司主要開展項目管理、工程項目管理、造價咨詢等建設工程咨詢管理工作,可對國內外各類建設項目提供全面的前期策劃、技術咨詢、造價咨詢、項目管理、項目融資以及房屋建筑工程、市政公用工程和機電安裝工程全過程、全方位的技術咨詢服務。
